การประมูลซื้อซากอาคารและโรงงานเก่า (Demolition & Salvage Auction) จากหน่วยงานราชการ รัฐวิสาหกิจ หรือบริษัทเอกชน เป็นโอกาสทางธุรกิจที่มีมูลค่ามหาศาล แต่ก็แฝงไปด้วยความเสี่ยงสูงหากคำนวณน้ำหนักเศษวัสดุผิดพลาด หรือประเมินค่าใช้จ่ายในการขนย้ายและจัดการสิ่งแวดล้อมต่ำเกินไป พูนสินการโยธา สรุปแนวทางและเทคนิคการประเมินราคาซากอาคารแบบมืออาชีพ
1. การอ่านเอกสาร TOR และเงื่อนไขการประมูล (Terms of Reference)
ก่อนเข้าร่วมประมูล ต้องตรวจสอบเงื่อนไขใน TOR อย่างละเอียด: กำหนดเวลาส่งมอบพื้นที่ (Milestone), การวางหลักประกันสัญญา (Performance Bond), ความรับผิดชอบต่ออาคารข้างเคียง และข้อกำหนดเรื่องการขุดถอนฐานรากว่าต้องลึกถึงระดับใด เพราะสิ่งเหล่านี้เป็นต้นทุนแฝงที่มีผลต่อผลกำไรโดยตรง

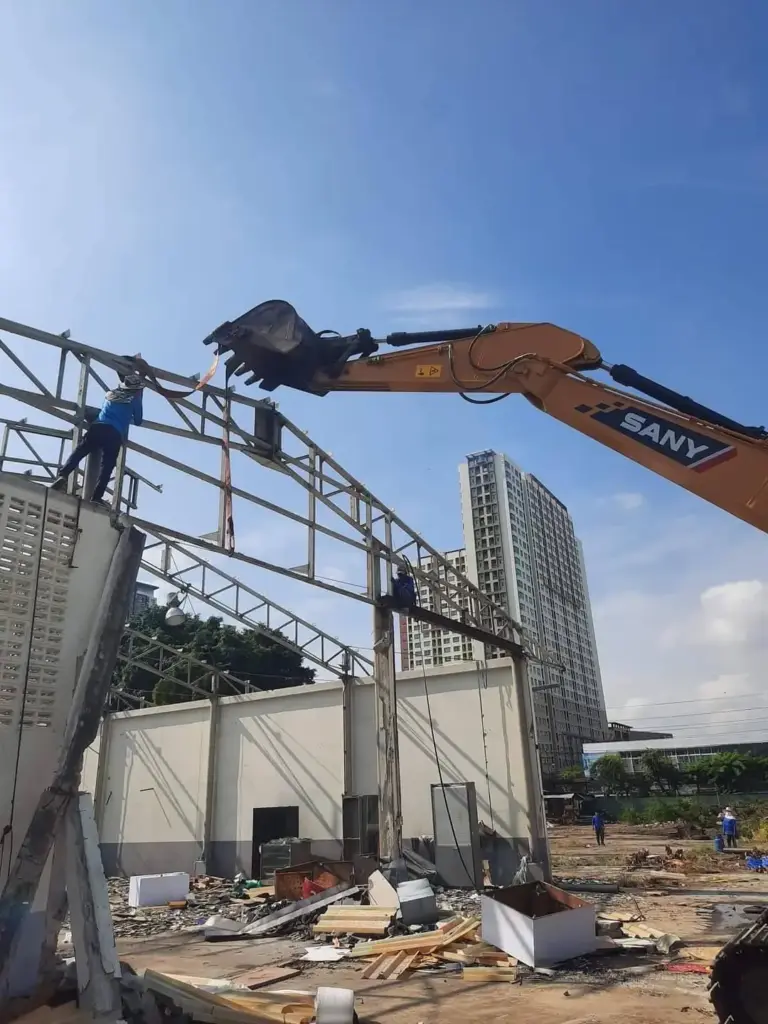

2. เทคนิคการถอดแบบและประมาณน้ำหนักเศษเหล็กหน้างาน (Take-off Estimation)
วิศวกรผู้เชี่ยวชาญจะใช้แบบแปลน As-built คำนวณปริมาตรเหล็กเส้นในคอนกรีต (โดยทั่วไปคอนกรีต 1 ลบ.ม. จะมีเหล็กเส้นประมาณ 100 - 150 กก.) และคำนวณน้ำหนักเหล็กรูปพรรณจากขนาดหน้าตัด ความยาว และความหนา เพื่อหาปริมาณน้ำหนักเหล็กสุทธิที่แท้จริง
3. การคำนวณต้นทุนเครื่องจักร ค่าแรง และค่าทิ้งเศษคอนกรีต (Cost Breakdown)
ต้นทุนที่ต้องนำมาหักลบจากมูลค่าเศษเหล็กประกอบด้วย: ค่าเช่าแบคโฮและค่าน้ำมันดีเซล, ค่าแรงช่างตัดแก๊สและคนงาน, ค่าขนส่งด้วยรถดัมพ์และรถเทรลเลอร์, ค่าทิ้งเศษปูน ณ บ่อทิ้งที่ได้รับอนุญาต และค่าเบี้ยประกันภัยความรับผิดต่อบุคคลภายนอก
4. กลยุทธ์การเคาะราคาประมูลและการบริหารหลักประกันซอง
การเสนอราคาต้องมี Margin ป้องกันความผันผวนของราคาเศษเหล็กในตลาด (Buffer 10-15%) และต้องมีพันธมิตรผู้รับซื้อเหล็กที่การันตีราคารับซื้อล่วงหน้า (Hedging Agreement) เพื่อล็อกกำไรของโครงการไว้ตั้งแต่ก่อนเริ่มประมูล
ตัวอย่างโครงสร้างต้นทุนและรายได้ในโครงการประมูลรื้อถอนโรงงาน (ขนาด 5,000 ตร.ม.)
| รายการ | ประมาณการปริมาณ | มูลค่าประเมิน (บาท) | หมายเหตุ |
|---|---|---|---|
| รายได้: รับซื้อเหล็กโครงสร้าง H-Beam | 250 ตัน @ 15,000 บ. | +3,750,000 | รายได้หลักของโครงการ |
| รายได้: เศษเหล็กเส้นข้ออ้อยในคอนกรีต | 120 ตัน @ 12,000 บ. | +1,440,000 | สกัดจากเสาและคาน |
| รายได้: สายไฟทองแดงและหม้อแปลง | เหมาประเมินสภาพ | +600,000 | อุปกรณ์ไฟฟ้ารีไซเคิล |
| ต้นทุน: ค่าเครื่องจักร แบคโฮ และเครน | ระยะเวลา 30 วัน | -1,200,000 | รวมค่าน้ำมันและช่างคุม |
| ต้นทุน: ค่าขนย้ายและทิ้งเศษปูน | 3,500 ลบ.ม. | -850,000 | บ่อทิ้งถูกกฎหมาย |
| ต้นทุน: ค่าแรงช่าง ค่าประกัน ค่าใบอนุญาต | ทั้งโครงการ | -550,000 | รวมประกันภัย 5 ล้านบาท |
| กำไรสุทธิคาดการณ์ก่อนภาษี | Net Profit Margin | +3,190,000 | ผลตอบแทนจากการบริหารมืออาชีพ |
